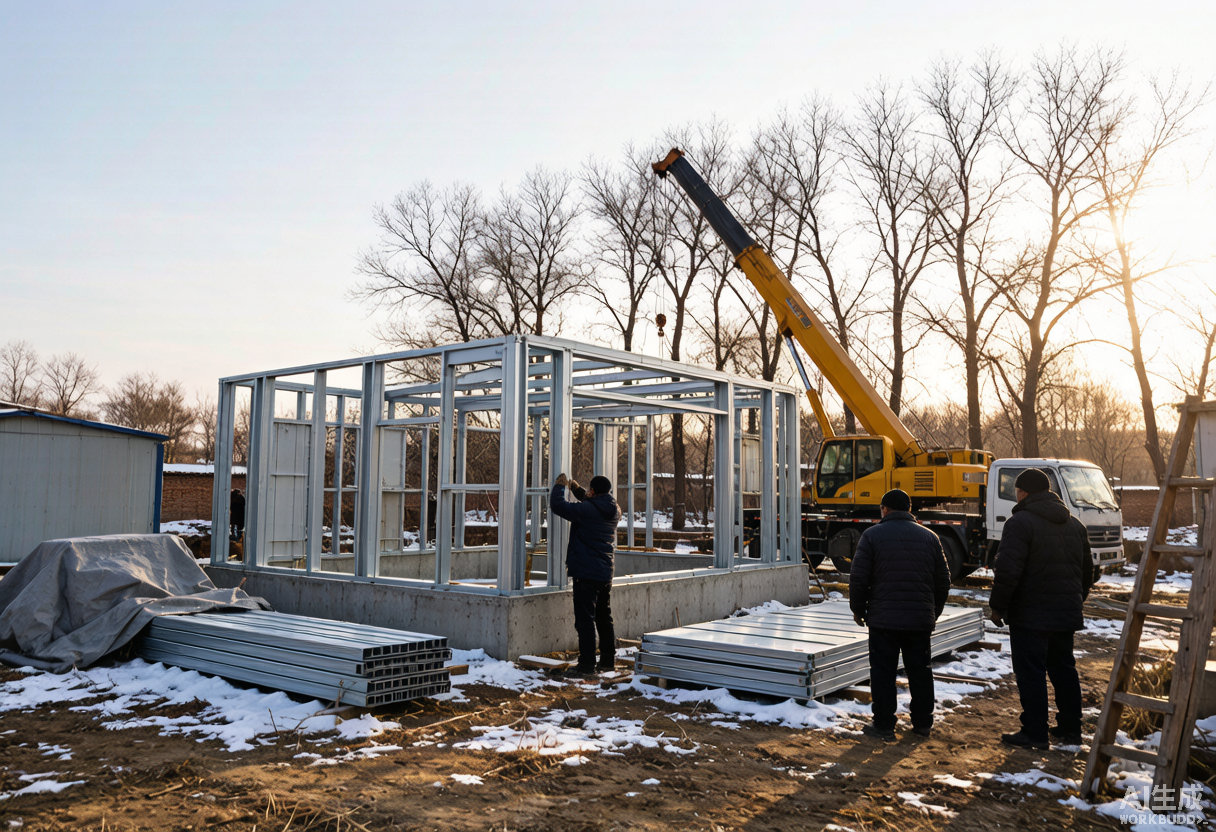

北方农村冬季施工:低温对轻钢/重钢别墅的影响与应对
北方农村的建房节奏常常被冬季"按下暂停键"——传统砖混在低温下浇筑的混凝土强度上不来、砂浆粘结差,因此多数施工队都会避开寒冬。然而,钢结构别墅的施工以干法作业为主,很多环节其实并不受低温制约。本文结合北方农村冬季的气候特点,梳理钢结构别墅冬季施工的可行边界、关键影响与应对措施,帮助业主科学安排建房周期。

一、为什么钢结构别墅更适合冬季施工
钢结构别墅的主体构件90%以上在工厂预制,现场主要是螺栓连接、自攻钉固定、复合墙板安装等干法作业,没有大规模混凝土浇筑的强度和养护要求。因此,只要室外温度不影响工人安全和密封胶固化,主体的吊装和组装可以正常进行。
同时,冬季是农闲季节,人工成本相对较低,厂家排产也较宽裕,整体造价可能比旺季节省5%~10%。对于急于赶工期的家庭来说,冬季反倒是性价比不错的施工窗口。但需要注意的是,零下15℃以下的极寒天气仍会对密封胶、涂料、配套材料的性能产生明显影响,应当主动避开。
二、冬季施工对不同环节的影响
低温对钢结构别墅的影响主要集中在以下几个环节:
密封胶与结构胶:硅酮密封胶在5℃以下固化速度明显减慢;改性硅烷胶在低温下粘度增加,影响打胶连续性。
防腐涂料:水性涂料在低温下表干和实干都会变慢;油性涂料粘度增大,需要适当加温调稀。
复合墙板:水泥基类墙板在低温条件下强度发展缓慢,运输和堆放过程中容易出现边角破损。
门窗密封:冬季门窗附框与墙体之间的发泡胶在低温下发气量降低,固化后容易出现空洞,需要延后切割时间。
相对而言,主钢构件的吊装、高强螺栓的紧固、轻钢龙骨的组装几乎不受温度制约,只要做好个人防护和高空作业安全即可正常施工。
三、冬季施工的关键应对措施
如果决定在冬季开工,建议业主与施工方提前做好以下准备:
材料预热和保温:密封胶、发泡胶等辅材应提前放入暖棚或暖房预热,现场使用时温度不低于10℃。涂料配置时使用温水调稀,避免低温结皮。
延长养护周期:低温条件下,密封胶完全固化时间可能从24小时延长到72小时,不要急于进行下一道工序。
控制作业时段:每天施工尽量安排在上午9点至下午4点气温相对较高的时段,避免早晚极寒时段作业。
搭建临时暖棚:对于门窗洞口、卫生间防水等关键部位,可临时搭建塑料暖棚或电热毯保温,保证施工质量。
预留观感检查时间:冬季完工后建议先做一次冷房检查,待来年开春再做一次复检,及时发现热胀冷缩引起的裂缝。
四、哪些工序建议避开冬季
虽然钢结构别墅整体适合冬季施工,但仍有部分环节最好避开寒冬:
基础混凝土浇筑:虽然量不大,但冬季养护条件有限,建议安排在初冬或开春完成,保证强度。
屋面防水施工:防水卷材和涂料在低温下粘结力差,建议安排在5℃以上的天气施工。
外墙真石漆/质感涂料:水性涂料在低温下容易出现成膜不良、粉化等问题,应避开冬季。
对于地暖铺设和回填,北方冬季可以正常进行,但首次调试建议在完工后一个月左右,等系统稳定后再投入使用,避免管路热胀冷缩造成接口渗漏。
五、施工现场的安全与人员保障
冬季施工的安全管理同样不容忽视。低温下金属表面易结冰,高空作业时应及时清除霜雪;工人长时间户外作业需要配备保暖手套、防滑鞋、暖宝宝等物资;施工用电应加强漏电保护检查,避免冬季干燥气候下静电和触电风险。
对业主来说,建议在冬季开工前与施工方签订冬季施工补充协议,明确保温措施、辅材品牌、养护周期和质量验收标准。把责任落实到合同条款中,既是对工人的关怀,也是对自家房屋的保障。
总的来说,钢结构别墅是少数可以在冬季正常施工的农村建房方式之一,只要把握好"主结构放心干、配套材料做好保温、关键工序选对时段"的原则,就能在传统淡季里顺利完成主体工程,为来年的内装和入住争取宝贵的时间。
